某醫院潔凈手術室設計規范
本工程為某地區人民醫院手術部。手術部要求設計潔凈手術室外100級間,10000級間及相應的配套輔房。潔凈手術室及其輔房的裝飾和凈化工程必須符合《醫院手術部建設標準》和國家其他現行的有關標準,規范和規程的規定。
一、施工范圍
1.四層手術部整個層面的建筑裝修裝飾改造工程。
2.四層手術部的凈化空調系統的設備采購。制作及安裝工程。
3.四層手術部凈化空調及中央空調冷熱源所需及配套系統管道設備和材料的采購。安裝由承包方完成。
4.四層手術部區域的氧氣`負壓吸引。壓縮空氣。笑氣和廢氣排放管道及終端的采購和安裝工程式。
5.四層手術部及設備層的總配電柜。電線。橋架。照明,插座,開關等全套電氣工程(其電源進線由院方從低壓配電柜引來兩路獨立電源,雙路切換功能由中標方完成)。
6.四層手術部區域,辦公輔房區域的呼叫系統設施采購及安裝工程。
7.四層手術部區域的背景音樂及公共廣播系統設施采購及安裝工程。
8.四層手術部區域的網絡系統的設計,采購及安裝工程。
9.四層手術部手術室內氣體吊頂的設計,采購及安裝工程
10.四層手術部手術室部分消防設施的安裝
二、潔凈手術部平面布局設計要求
2.1手術部設防100級手術室2間,萬級手術室3間,30萬級1間,均為中型手術室。
2.2設一間100級手術室具有防輻射鉛板。
2.3在手術部內設置十萬級潔凈走廊,在手術室及潔凈走廊外區設置三十萬級清潔走廊,換車區作為緩沖區。
2.4潔凈區內設置潔凈功能輔房,潔凈度為十萬級。
2.5潔凈走廊及其功能輔房,潔凈度為三十萬級。
2.6院方提供手術室設計布局平面圖一份。
三、潔凈手術部裝飾要求
3.1手術部墻體
3.11手術室及潔凈內走廊墻壁體選用防銹,耐擦洗,耐酸堿,防火,隔音保溫的金屬材料(進口電解金屬板或彩鋼板)制成防菌墻面,墻體連接采用圓弧形式。
3.12潔凈外走廊和其他輔助用房采用彩鋼板,彩鋼板板厚度必須按國家標準執行
3.2手術部地面
3.21全部采用進口防靜電,抗菌.防火.耐磨pvc卷材.
3.22卷材拼縫均為熱焊熔接,平整無縫,與墻體均為圓弧連接.
3.3吊頂
3.31手術室設計吊頂高度達到達2800mm,手術室(除清創間外)材質與墻體相同.
3.32走廊及輔助用房設計吊頂高度達到達2800mm,采用彩鋼板吊頂。
3.4門
3.41手術部入口門,手術室門,換車間門均設計一樘光控制感應電動門,感應裝置,導軌均采用進口。手術部其他門均設計一樘電動門。
3.42所有門套采用不銹鋼制作。
3.43相關輔房的門采用手動門。
3.44走廊設防撞扶手。
3.3手術基本配置:

3.31每間潔凈手術室的基本裝備應符合表達式要求。
3.32手術室內必須具有多功能控制系統,采用進口。
多功能控制系統必須對手術室內各系統進行集中控制,開關鍵應為平面觸摸式。必須具有以下功能:
A.時鐘
B.計時器
C.凈化空調系統溫.濕度與調節控制
D.空氣處理系統開關與運行狀態顯示
E.照明系統開關
F.手術室無影燈開關及光亮調節
G.高效過濾器排放系統開關及故障報警
H.消防報警
I.各種醫用氣體報警
J.通訊系統:手術室與護士站或其他手術室之間的免提式呼叫對講
3.33嵌入式醫用氣源面板應設置在手術床靠麻醉機的墻面下部,距地高度為1m—1`2m。
3.34嵌入式觀片燈選配按表1,應設置在手術者對面墻上。
3.33藥品柜。器械柜.麻醉柜應嵌入墻愉方便的位置.
3.36輸液導軌應做成吸頂式,位于手術臺上方頃棚上,與手術臺長邊平行,長度大于2`3米,兩條軌道間距應1`2米.
3.37組合電源插座每個手術室配10個萬能插座,配二個接地端子,每間手術室有380V電源(手術室不允許用單個插座)
3.38所有配置器具主材采用進口磨沙不銹鋼制作,質量均要求達到出口標準.
3.39洗手池:洗手池采用進口不銹鋼制造;每臺洗手池下置60L電熱水器,配感應水嘴,感應皂液,獨立鏡燈,整個設置12個感應水嘴.
四、電氣設計要求
4.1每間手術室配電負荷應不少于8KVA.
4.2手術室照明由潔凈氣密封照明燈盤組成,禁用普通燈盤代替,照明均采用多點控制
4.3手術部設計平均照度應在400Lex以上.
4.4輔房,走廊平均照度應在200Lex以上.
4.5院方將總電源引入四層手術室和設備層總配電柜內,手術層總配電柜,設備層總配電柜及其后所有的橋架.線管,電源線敷設全部中標方采購.安裝.
五、凈化空調設計要求
5.1凈化空調系統應使潔凈手術部處于受控狀態,應既能保證潔凈手術部整體控制又能使各潔凈手術室靈活使用,潔凈手術室應與輔助用房分開設置凈化空調系統.設計參數盡量符合《醫院潔凈手術部建設標準》的規定。
5.2氣流組織

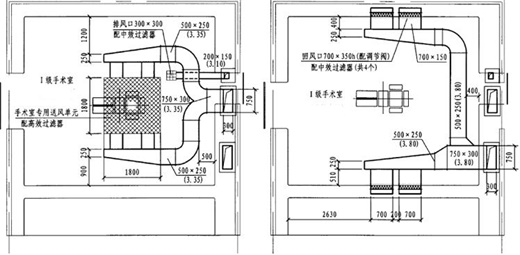

5.21潔凈手術室內送風口應集中布置于手術臺上方,使手術臺及周邊區位于潔凈氣流形成的主流區域。
5.22潔凈手術室采用鋁合金噴塑天花板送風裝置送風,其送風裝置尺寸分別應不少于百級2.4*2.6,萬級1.4*2.6.
5.23潔凈手術室應采用雙側下部回風,回風口洞口上邊高度不應超過地面之上下0.5米,洞下邊離地面不低于0.1米.
5.24無菌輔房.潔凈走廊為上送風下回風,高效送風口送風.
5.25清潔走廊采用高效送風口若懸河送風,上送上回風.
5.3凈化空調機組配置要求
5.31手術室.潔凈走廊及輔房采用進口件組裝醫用衛生型凈化寬調機組配加濕器和干蒸汽裝置.
5.32萬級手術室為一拖三.
5.33新風系統采用分區集中控制,設一組新風機組.
5.4凈化空調系統部件與材料
5.41空調設備的選用應滿足下列要求:
5.42凈化空調機組內表面及內置零部件應選用耐消毒藥品腐蝕的材質式面層,材質表面應光潔.
5.43內部結構應便于清洗,并能順利排放清洗廢水,不易結塵,滋生細菌.
5.44表冷器的冷凝水排出口應具有自動防倒吸,并在負壓時能順利排出冷凝水的裝置,凝結水管不能直接與下水管道相接,
5.45機組內各級空氣過濾器前后應設置壓差計,測量接管應通暢,安裝嚴密.
5.46消聲器式消聲部件的用材應能耐腐蝕,不吸潮,不積塵,不產塵,其填充料不允許使用玻璃纖維及其制品.
5.47凈化空調中的各級過濾器應采用一次拋棄型,末級過濾器應采用不吸潮.不長菌的材料制作,不允許用木框制品,成品不應有刺激味..
5.5凈化系統配置要求
5.51凈化空調系統新風,送風為強制性,應采用德國進口定風量閥加以控制.
5.52凈化系統由空調機組。定風量閥,不銹鋼天花板送風裝置。高效過濾器。消聲器。滅菌裝置,防火閥,鍍鋅鋼板風管(含保溫)等組成。
5.53手術室每個凈化系統配風管電加熱淚器裝置.
5.6凈化空調自控系統設計要求
5.61每個凈化系統均需配套提供自動控制設備,其設備需采用進口名牌產品.
5.62采用溫濕度傳感器,其可編和控制器配套執行機構實現恒溫恒濕控制.
5.63配套提供手術室對機組進行遠程控制及溫濕度設定裝置.
5.64應能對系統內的送風機.新風機.排風機.表冷器.過濾器.防火閥.調節閥等設備實施過程控制.
5.65自控系統應包括電控制及弱電控制二部分.
5.7測試及要求
5.71在手術部竣工交付時,中標方應邀請省級以上有關部門對潔凈手術室工和有關項目進行測試,并出具檢測合格報告.
5.72手術室室凈化測試項目為:靜壓差.送風量.新風量,溫度,相對濕度,噪聲.潔凈度,照度,含菌濃度.
5.73對測試不合格項目,施工方應及整改,在整改后,對主要指標仍不能達標的,院方將保留追究其經濟及法律責任的權利.
5.74技術圖紙應說明冬夏二季及過渡季節手術部空調冷熱負荷及肜電,用水要求.
5.75空調系統所用冷熱源全部由需方提供,并將空調水管道敷設至設備層凈化機組2米處,其后的管道由中標方連接.
六、醫用氣體管紅及終端設計要求
6.1萬級手術室的墻壁及吊臂上均各設一組氣體終端,其中一種為備用,每組四氣(氧氣.負壓吸引,壓縮空氣,笑氣),麻醉廢氣排放每間手術室只需在吊塔上設置;其他手術室墻壁上設有組氣體終端,一備一用,每組四氣(氧氣.負壓吸引,壓縮空氣,笑氣).配備氧氣切斷裝置.氣體終端采用進口件,必須操作方便,接口不具有互換性.
6.2控制系統:所有氣體管道均通過本層閥門控制箱后進入手術室,務手術室內有氣體報警裝置.
6.3負壓吸引采用非金屬管,麻醉廢氣排放采用高強度PVC管,其他氣體全部采用不銹鋼管.
6.4醫用氣體管線應按照現行國家有關規范采購,安裝,管道應做好分段標識.
點擊排行榜
- 潔凈室如何提高整體性能
- 凈化車間裝修需要考慮哪些施工要點
- 祝賀江西甘源食品公司潔凈車間驗收成功
- 進出無塵車間有哪些注意事項
- 凈化工程公司專業性從這幾點來確認
- 凈化車間建設流程中的關鍵步驟包括哪幾個方面
- 影響潔凈工程潔凈度的主要因素
- 潔凈工程空氣是如何做凈化處理
- 生產食品的潔凈廠房需要滿足的要求
- 潔凈室設計之噪聲的要求
最新相關文章
- 淺析層流手術室的環境管理
- 如何選擇凈化工程公司?科瓦特給你支招
- 一文全解“凈化車間”:原理、應用與發展
- 空調凈化工程設計施工需考慮的細節問題?
- 無塵車間生產廠家哪家好?如何選擇呢
- 無塵車間怎樣設計施工
- 潔凈手術室使用時需要注意哪些事項
- 潔凈車間是根據什么來報價的
- 食品廠潔凈車間衛生要求
- 面包廠無塵車間裝修方案
成功案例
立訊(常熟)千級凈化車間 |
中山全康醫療科技公司凈化車間 |
廣州海瑞藥業GMP凈化車間 |
長沙天儀研究院潔凈車間工程 |
長沙電子材料潔凈車間 |
